배터리 제조에서 Production Transfer가 중요한 이유

by 혁신적인 로젠 2026. 10. 12.

파일럿 빌드의 성공이 양산 준비 완료를 의미하지는 않는다

배터리 제조에서 개발(Development)에서 양산 제조(Manufacturing)로 전환하는 과정은 단순히 제품을 생산하는 단계를 넘어서는 중요한 의사결정 과정이다.

파일럿 빌드(Pilot Build)가 성공했다고 해서 곧바로 양산 준비가 완료되었다고 판단할 수는 없다. 개발 단계에서 확보한 제품의 성능과 안전성이 실제 생산라인에서도 재현되어야 하며, 공정의 안정성, 생산능력, 품질관리 체계 및 작업자 준비 상태까지 검증되어야 하기 때문이다.

특히 배터리는 화학적 특성, 제품 성숙도, 생산시설의 준비 수준 및 고객 요구사항에 따라 양산 전환에 필요한 조건과 일정이 달라진다. 따라서 모든 프로젝트에 동일한 일정이나 고정된 순서를 적용하기보다는, 제품과 공정의 위험도에 맞춰 준비하고 검증하는 접근이 필요하다.

이 글에서는 배터리 제조의 Production Transfer를 효과적으로 관리하기 위한 두 가지 관점을 살펴본다. 첫 번째는 개발부터 양산 승인까지의 전체 검증 구조이며, 두 번째는 양산 준비를 SOP(Start of Production) 시점에서 역산하여 관리하는 실행 계획이다.


1. Production Transfer는 일정이 아니라 증거로 판단해야 한다

배터리 양산 전환에서 가장 중요한 원칙은 명확하다.

양산 전환 일정은 준비를 위한 기준이며, 실제 전환 승인은 검증된 증거를 바탕으로 이루어져야 한다.

개발팀이 제품 설계를 완료하고 파일럿 생산에서 양호한 결과를 얻었다고 하더라도, 이것만으로 양산 적합성을 입증할 수는 없다.

실제 양산에서는 다음과 같은 질문에 답할 수 있어야 한다.

  • 제품 설계와 주요 자재 사양이 승인되었는가?
  • 셀의 성능, 수명 및 안전성이 요구사항을 충족하는가?
  • 생산설비와 공정 조건이 의도한 생산 환경에서 구현되었는가?
  • 공정의 안정성, 수율 및 생산능력이 검증되었는가?
  • 측정시스템과 검사 기준이 신뢰할 수 있는가?
  • 품질관리 계획과 추적성 체계가 갖추어졌는가?
  • 고객 승인 및 관련 규제 요구사항이 충족되었는가?

이러한 질문에 객관적인 증거로 답할 수 있어야 Production Transfer를 정당화할 수 있다.

따라서 양산 전환은 개발 완료라는 하나의 이벤트가 아니라, 제품과 공정의 준비 상태를 단계적으로 확인하고 최종적으로 승인하는 관리 체계로 이해해야 한다.

2. V-모델 관점에서 바라본 양산 전환

그림 1

그림 1을 보면 개발 단계에서 요구사항을 정의하고 제품과 공정을 설계한 뒤, 생산 시험과 검증을 거쳐 최종 양산 승인을 받는 전체 흐름을 확인할 수 있다.

이 모델은 배터리 제조의 Production Transfer를 이해하기 위한 실무적 프레임워크다. 공식적인 AIAG 표준 V-모델 자체를 의미하는 것은 아니며, APQP 단계와 실제 양산 전환 활동을 연결하여 구성한 개념도다.

핵심은 개발 단계에서 정의한 요구사항이 검증 단계에서 실제로 충족되었는지를 확인하는 데 있다.

2.1 요구사항 정의와 제품 설계

첫 번째 단계는 제품의 요구사항과 수용 기준을 명확하게 정의하는 것이다.

제품의 성능, 수명, 안전성, 주요 특성 및 고객 요구사항을 정리하고, 이를 충족하기 위한 설계 방향을 결정한다. 이때 제품의 요구사항뿐 아니라 자재 사양과 주요 특성도 함께 관리해야 한다.

이후 제품 설계 단계에서는 설계 위험을 평가하고, 설계 결과가 요구사항을 충족하는지 검토한다.

이 과정에서 중요한 문서는 다음과 같다.

  • 제품 및 자재 사양서
  • 설계 검토 및 승인 기록
  • DFMEA(Design Failure Mode and Effects Analysis)
  • 설계 검증 및 타당성 확인 결과
  • 주요 특성 및 성능 검증 자료

제품 설계가 완료되었다는 판단은 단순히 도면이나 사양서가 완성되었다는 의미가 아니다. 제품이 의도한 성능과 안전 요구사항을 충족한다는 근거가 확보되어야 한다.

2.2 공정 설계와 생산 준비

제품 설계가 구체화되면 이를 안정적으로 생산할 수 있는 공정을 설계해야 한다.

배터리 제조에서는 공정 흐름, 설비 구성, 공정 조건, 측정 방법, 작업 환경 및 품질관리 방법이 서로 연결되어 있다.

따라서 공정 설계 단계에서는 다음 사항을 검토해야 한다.

  • 공정 흐름과 설비 배치
  • 공정별 관리 조건과 공정 윈도우(Process Window)
  • PFMEA(Process Failure Mode and Effects Analysis)
  • Control Plan
  • 측정시스템 분석(MSA) 계획
  • 설비 및 검사 장비 사양
  • 작업표준과 검사 기준

특히 청정실과 드라이룸이 필요한 공정에서는 시설 준비 상태와 환경 조건을 함께 검토해야 한다.

설비가 설치되었다는 사실만으로 공정 준비가 완료되는 것은 아니다. 실제 생산 조건에서 요구되는 환경과 공정 조건을 구현하고, 이를 지속적으로 유지할 수 있어야 한다.

2.3 생산 시험과 공정 검증

그림 1의 중앙에 위치한 생산 시험 단계는 개발과 양산을 연결하는 핵심 구간이다.

이 단계에서는 실제 양산에 사용할 자재, 설비, 치공구, 작업자 및 대표적인 생산 조건을 적용하여 시험을 수행한다.

시험 목적은 단순히 제품이 생산되는지를 확인하는 것이 아니다. 제품 품질이 반복적으로 확보되고 공정이 요구되는 생산능력을 발휘할 수 있는지를 검증하는 것이다.

주요 검증 항목은 다음과 같다.

  • 공정 조건의 적합성과 재현성
  • 공정 안정성과 수율
  • 생산능력과 사이클 타임
  • 측정시스템의 신뢰성
  • 제품의 성능과 신뢰성
  • 공정 위험에 대한 예방 및 검출 관리의 적절성

시험 범위와 기간은 제품 위험도 및 고객 요구사항을 고려하여 결정해야 한다.

짧은 생산 시험에서 양호한 결과가 나왔다고 해서 장기간의 공정 안정성이나 제품 수명까지 입증되었다고 볼 수는 없다.

따라서 시험 결과를 해석할 때는 검증된 범위와 아직 확인되지 않은 범위를 구분해야 한다.

2.4 PFMEA와 Control Plan의 연계

양산 전환 과정에서는 PFMEA를 일회성 문서로 취급하지 않는 것이 중요하다.

초기 PFMEA는 공정 개발과 생산 시험의 방향을 설정하는 데 활용된다. 이후 시험에서 발견된 문제와 실제 공정 데이터를 반영하여 위험 평가를 갱신해야 한다.

위험 평가 결과는 예방 및 검출 관리 방법과 Control Plan에도 연결되어야 한다.

예를 들어 생산 시험 중 특정 공정 조건에서 변동이 확인되었다면, 그 변동의 원인과 영향을 평가하고 필요한 관리 기준 및 대응 방법을 보완해야 한다.

이러한 과정을 통해 문서상의 위험 분석이 실제 생산 현장의 관리 체계로 연결된다.

그림 1에서 확인할 수 있듯이, 최종 승인은 개발 활동의 완료 여부가 아니라 설계 요구사항과 공정 검증 결과가 연결되어 충족되었는지를 기준으로 이루어져야 한다.


3. 양산 승인에는 명확한 책임과 권한이 필요하다

Production Transfer는 여러 부서가 참여하는 공동 활동이지만, 최종 승인 책임까지 모호해서는 안 된다.

개발, 제조기술 및 공정기술, 생산운영, 품질 부서는 각자의 전문 영역에서 검증 결과를 확인해야 한다.

실무적으로는 다음과 같이 역할을 구분할 수 있다.

개발(Development)은 제품 설계와 성능, 수명 및 안전성 등 제품 준비 상태를 승인한다.

제조기술·공정기술 및 생산운영(Manufacturing Engineering / Process Engineering & Operations)은 설비와 공정 조건, 생산라인 준비 상태, 공정 안정성, 수율 및 생산능력을 검증한다.

품질(Quality)은 측정시스템, 검사 기준, 품질관리 계획, 추적성 및 관련 요구사항의 충족 여부를 독립적으로 확인한다.

이러한 역할 분담에서 중요한 것은 품질 부서가 단순히 문서를 확인하는 역할에 머물러서는 안 된다는 점이다. 필수 승인 조건이 충족되지 않았다면 승인을 보류하고, 미해결 사항을 상위 의사결정 단계로 보고할 수 있어야 한다.

또한 최종 승인 권한을 가진 담당자는 검증 증거를 바탕으로 양산 전환 결정을 공식적으로 기록해야 한다.

여기서 세 가지 의사결정을 구분해야 한다.

  1. 생산 시험을 시작해도 되는가?
  2. 개발에서 제조로 공식적인 생산 전환을 승인할 수 있는가?
  3. 고객에게 제품을 출하할 수 있는가?

이 세 가지는 서로 관련되어 있지만 동일한 결정은 아니다. 각 단계의 목적과 승인 조건을 명확하게 정의해야 한다.

조건부 승인이 허용되는 경우에도 적용 범위, 관리 및 격리 조치, 책임자, 유효기간, 필요한 고객 승인 등을 명시해야 한다. 법적 요구사항은 조건부 승인으로 면제할 수 없다.

또한 적용되는 IATF 16949, 고객 요구사항, 계약상 APQP/PPAP 및 관련 규제 요구사항을 확인해야 한다.


4. SOP에서 역산하여 관리하는 양산 준비 계획

그림 1이 개발부터 최종 승인까지의 검증 구조를 보여준다면, 그림 2는 SOP를 기준으로 각 부서가 언제 무엇을 준비하고 어떤 증거를 확보해야 하는지를 보여준다.

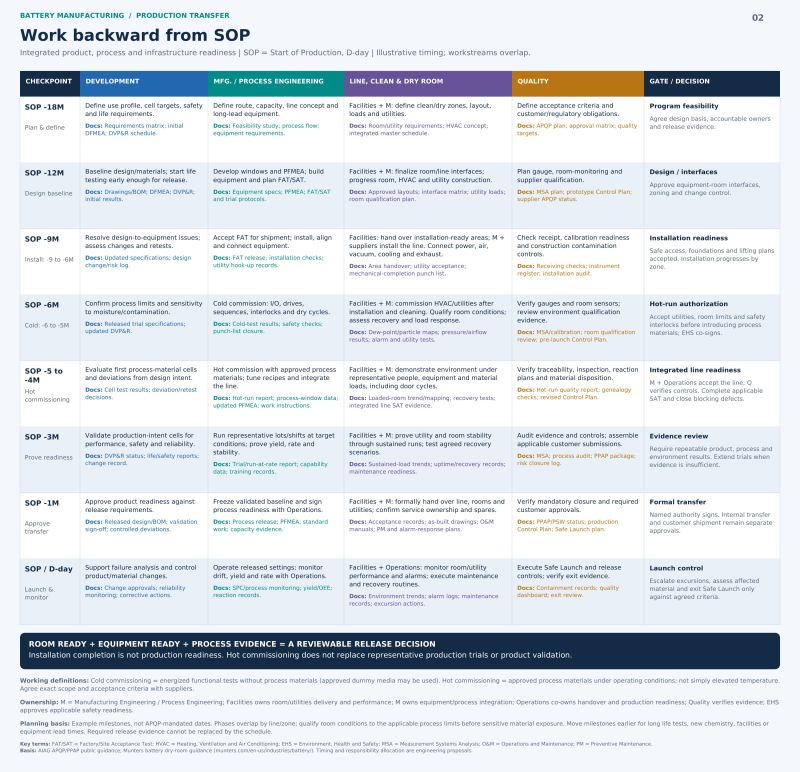

그림 2

양산 준비는 SOP 직전에 집중적으로 수행하는 활동이 아니다. 제품 설계와 공정 개발이 진행되는 초기 단계부터 생산라인, 시설, 품질 및 고객 승인 준비가 함께 진행되어야 한다.

그림 2는 이를 SOP 약 18개월 전부터 양산 당일까지의 단계로 나누어 설명한다. 다만 이 일정은 예시이며, 모든 배터리 프로젝트에 동일하게 적용되는 고정 일정은 아니다.

제품의 성숙도, 배터리 화학계, 생산시설의 특성, 고객 요구사항 및 프로젝트 위험도에 따라 각 단계의 시점과 기간을 조정해야 한다.

4.1 SOP 약 18개월 전: 요구사항과 기본 계획 수립

초기 단계에서는 제품 요구사항과 생산 목표를 정의하고, 설비 및 시설의 기본 개념을 수립한다.

개발 부서는 제품 사양, 목표 성능, 안전 요구사항 및 주요 특성을 정리한다. 제조기술·공정기술 부서는 공정 개념과 설비 요구사항을 검토하고, 품질 부서는 고객 승인 기준과 품질 요구사항을 확인한다.

이 단계에서 확보해야 할 핵심 결과는 요구사항과 생산 준비 방향에 대한 공통된 이해다.

초기 요구사항이 불명확하면 이후 설비 사양, 공정 설계 및 검사 체계가 변경될 가능성이 커진다. 따라서 제품 요구사항과 생산 요구사항을 가능한 한 이른 시점에 연결하는 것이 중요하다.

4.2 SOP 약 12개월 전: 설계 기준과 공정 인터페이스 구체화

이 시점에는 제품 설계와 공정 설계를 구체화하고, 설비 및 시설의 세부 요구사항을 정리한다.

개발 부서는 설계 검증과 주요 특성 검토를 진행한다. 제조기술·공정기술 부서는 공정 흐름, PFMEA 및 설비 사양을 구체화하고, 품질 부서는 Control Plan과 검사 방법의 기본 방향을 설정한다.

동시에 시설, 청정실 및 드라이룸 관련 인터페이스도 검토해야 한다.

설비와 시설, 공정 조건은 서로 영향을 주기 때문에 각 부서가 개별적으로 준비하는 것만으로는 충분하지 않다. 실제 생산 환경에서 요구되는 조건이 구현될 수 있도록 통합적으로 검토해야 한다.

4.3 SOP 약 9개월 전: 설치 준비와 설비 인수 검토

설비 제작과 설치 준비가 진행되면 설비 요구사항과 현장 조건의 일치 여부를 확인한다.

설비 인수시험(FAT, Factory Acceptance Test) 결과를 검토하고, 설치 위치와 유틸리티, 환경 조건 및 관련 문서를 점검한다.

시설과 설비의 설치 상태뿐 아니라 계측기 교정, 측정 준비 상태 및 공정별 필요한 환경 조건도 함께 확인해야 한다.

이 단계의 핵심은 설비가 설치될 수 있는 상태인지 확인하는 데서 끝나지 않고, 실제 생산에 필요한 조건을 구현할 준비가 되었는지를 판단하는 것이다.

4.4 SOP 약 6개월 전: 설치 완료와 시운전

설비 설치가 진행되면 시운전과 공정 조건 검토를 시작한다.

제조기술·공정기술 부서는 설비의 작동 상태와 공정 조건을 확인하고, 생산운영 부서는 실제 운전 조건에서 발생하는 문제를 검토한다.

품질 부서는 계측기 교정, 검사 준비 및 공정 관리 방법을 확인한다.

시설과 생산설비의 연계 상태도 중요하다. 유틸리티, 환경 조건 및 공정별 운영 요구사항이 충족되지 않으면 설비 자체의 기능이 정상적이더라도 안정적인 생산을 보장하기 어렵다.

이 시점에는 생산 시험에 필요한 기본적인 설비와 환경 조건이 갖추어져야 하며, 해결되지 않은 문제는 이후 검증 계획에 반영되어야 한다.

4.5 SOP 약 5~4개월 전: 초기 생산 시험과 공정 검증

초기 생산 시험에서는 실제 생산에 사용할 자재와 대표적인 공정 조건을 적용하여 제품과 공정의 반응을 확인한다.

이 단계에서는 공정 조건의 적합성뿐 아니라 측정시스템, 검사 기준 및 공정 관리 방법도 함께 검토해야 한다.

품질 부서는 측정시스템 분석과 검사 결과의 신뢰성을 확인하고, 제조기술·공정기술 부서는 공정 변동과 설비 성능을 분석한다.

생산운영 부서는 실제 운전 조건에서 확인된 문제와 개선 필요사항을 정리한다.

시험 결과에서 발견된 문제는 단순히 수정하는 것으로 끝내지 않고, PFMEA와 Control Plan에 반영하여 동일한 문제가 반복되지 않도록 해야 한다.

4.6 SOP 약 3개월 전: 생산 준비 상태와 검증 증거 검토

이 단계에서는 대표적인 생산 교대조와 목표 조건에서 공정이 안정적으로 운영될 수 있는지를 검토한다.

주요 검토 대상은 다음과 같다.

  • 공정 안정성과 생산능력
  • 수율 및 공정 변동
  • 제품 성능과 신뢰성 관련 증거
  • 검사 기준과 품질관리 방법
  • 작업자 교육과 작업표준
  • 미해결 위험과 개선 조치

이때 검토해야 할 것은 단순한 시험 성공 여부가 아니다. 확보된 결과가 의도한 양산 조건을 대표하는지, 그리고 실제 양산에서도 동일한 수준의 품질을 유지할 수 있는지를 판단해야 한다.

아직 해결되지 않은 위험이 있다면 위험 수준과 관리 방법을 평가하고, 필수 승인 조건이 충족되지 않은 항목은 명확하게 구분해야 한다.

4.7 SOP 약 1개월 전: 공식 생산 전환 승인

SOP가 가까워지면 제품과 공정의 준비 상태를 종합적으로 검토하고, 공식적인 생산 전환 여부를 결정한다.

이 단계에서는 제품 승인 자료, 공정 검증 결과, PFMEA, Control Plan, 측정시스템 분석 결과, 작업표준 및 관련 품질 기록을 함께 확인해야 한다.

고객 승인이 필요한 경우에는 해당 요구사항의 충족 여부도 검토한다.

중요한 점은 일정이 임박했다는 이유만으로 미해결 문제를 허용해서는 안 된다는 것이다. 생산 전환 승인은 일정 준수 여부가 아니라 사전에 정의한 필수 기준과 검증 증거를 바탕으로 이루어져야 한다.

4.8 SOP 당일: 양산 개시와 초기 생산 관리

양산이 시작되더라도 검증과 관리가 끝나는 것은 아니다.

초기 생산에서는 공정 조건, 품질 결과, 추적성 및 이상 발생 여부를 지속적으로 확인해야 한다. 문제가 발생하면 사전에 정의된 대응 절차에 따라 원인을 조사하고 필요한 조치를 수행해야 한다.

그림 2에서 강조하는 핵심은 시설과 설비의 준비 완료만으로 양산 준비가 완료되는 것은 아니라는 점이다.

설비가 설치되고 시운전이 끝났더라도, 대표적인 생산 시험과 제품 검증이 완료되지 않았다면 양산 전환에 필요한 근거가 충분하다고 볼 수 없다.


5. 시사점

두 그림은 서로 다른 관점에서 같은 목표를 설명한다.

그림 1은 제품과 공정의 요구사항이 어떤 검증 단계를 거쳐 최종 승인으로 연결되는지를 보여준다. 반면 그림 2는 이러한 검증 활동을 SOP 기준의 일정과 부서별 업무에 연결한다.

따라서 실제 프로젝트에서는 두 모델을 함께 활용하는 것이 효과적이다.

예를 들어 그림 1에서 생산 시험과 공정 검증이 필요하다고 정의했다면, 그림 2에서는 해당 활동을 어느 시점에 수행하고 어떤 부서가 담당하며 어떤 증거를 확보해야 하는지를 구체화할 수 있다.

이를 위해서는 각 단계마다 다음 네 가지를 명확하게 정의하는 것이 좋다.

첫째, 검증 기준이다.
무엇을 충족해야 다음 단계로 진행할 수 있는지 사전에 정의해야 한다.

둘째, 책임 부서다.
개발, 제조기술·공정기술, 생산운영 및 품질 부서의 역할과 책임을 명확히 구분해야 한다.

셋째, 객관적인 증거다.
설계 검증 결과, 생산 시험 데이터, 측정시스템 분석 결과, 공정능력 자료 및 품질 기록 등 승인 판단에 필요한 근거를 확보해야 한다.

넷째, 승인 권한이다.
누가 시험 시작, 공식 생산 전환 및 고객 출하를 승인하는지 구분해야 한다.

이러한 기준이 명확하면 일정이 변경되거나 생산 시험에서 문제가 발견되더라도 프로젝트의 의사결정 구조를 유지할 수 있다.

또한 각 단계의 결과가 다음 단계의 준비 활동으로 연결되므로, 양산 전환 직전에 문제가 집중되는 위험을 줄이는 데 도움이 된다.


6. 결론: 일정은 준비를 안내하고, 증거는 양산 승인을 정당화한다

배터리 제조의 Production Transfer는 개발에서 제조로 업무를 넘기는 단순한 절차가 아니다. 제품 설계의 적합성, 공정의 재현성, 생산시설의 준비 상태, 품질관리 체계 및 고객 요구사항을 종합적으로 확인하는 공식적인 의사결정 과정이다.

그림 1은 요구사항 정의부터 제품 및 공정 검증, 최종 승인까지의 연결 구조를 보여준다. 그림 2는 이러한 검증 활동을 SOP 기준의 일정과 부서별 준비 업무에 연결한다.

두 모델을 함께 활용하면 양산 전환을 단순한 일정 관리가 아닌, 검증 기준과 객관적인 증거를 중심으로 운영할 수 있다.

물론 모든 프로젝트에 동일한 일정과 절차를 적용할 수는 없다. 배터리 화학계, 제품 성숙도, 생산시설의 특성, 고객 요구사항 및 위험도에 따라 필요한 준비 기간과 검증 범위는 달라져야 한다.

그러나 어떤 프로젝트에서도 변하지 않는 원칙은 있다.

파일럿 빌드의 성공은 양산 준비 완료를 의미하지 않는다. 양산 전환은 검증된 제품과 공정, 충족된 승인 기준, 그리고 명확한 책임과 권한을 바탕으로 결정해야 한다.

결국 양산 전환의 핵심은 일정을 맞추는 것 자체가 아니라, 실제 생산에서도 요구되는 품질과 성능을 반복적으로 확보할 수 있음을 입증하는 데 있다.
